Устройство и монтаж плоской крыши в частном доме

Мечтаете о современной крыше? Плоская кровля — это стильно и практично. Узнайте актуальные цены за м2, сроки работ и секреты долговечности вашей конструкции.

Возведение плоской крыши требует проведения точных инженерных расчетов и строгого соблюдения последовательности укладки слоев кровельного пирога. Устройство плоской кровли в частном доме обходится в среднем от 2500 до 5500 рублей за квадратный метр, а полный цикл монтажных работ занимает от 7 до 14 рабочих дней в зависимости от погодных условий. Надежность конструкции напрямую зависит от качества герметизации узлов примыкания к парапетам и правильно сформированного уклона для беспрепятственного отвода осадков. Данная технология позволяет получить дополнительную полезную площадь для отдыха и придает зданию лаконичный современный вид.

Важные аспекты перед началом строительных работ

Проектирование крыши начинается с тщательной оценки снеговых и ветровых нагрузок, характерных для конкретного региона строительства. В отличие от скатных конструкций, плоская поверхность удерживает на себе всю массу выпавшего снега, что требует усиления перекрытий верхнего этажа. Работа с современными полимерными мембранами или наплавляемыми битумными материалами предполагает наличие специфических навыков: необходимо уметь настраивать температуру сварочного оборудования и контролировать качество сварного шва в режиме реального времени. Монтаж плоской крыши лучше всего планировать на сухой летний период, так как попадание влаги внутрь утеплителя в процессе укладки критически снижает его теплоизоляционные свойства. Среднее время выполнения работ для дома площадью 100 м2 составляет около 10 рабочих смен при условии работы звена из трех человек.

Необходимые строительные материалы

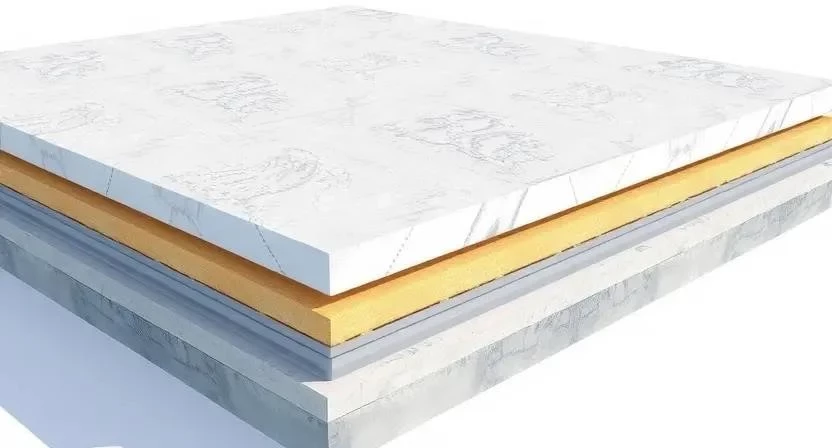

Подбор качественных компонентов определяет долговечность всей кровельной системы на десятилетия вперед. Для создания надежного барьера против влаги и холода используются специализированные составы и покрытия.

  • Пароизоляционная пленка повышенной прочности для отсечения внутреннего пара.
  • Утеплитель из экструдированного пенополистирола (XPS) или жесткие плиты минеральной ваты.
  • Кровельное покрытие: ПВХ-мембрана, ТПО-мембрана или многослойный битумный ковер.
  • Битумный праймер для обеспечения адгезии наплавляемых материалов к основанию.
  • Специализированный телескопический крепеж с пластиковыми гильзами.
  • Полиуретановый или силиконовый герметик для обработки краевых зон.
  • Разделительный слой из геотекстиля плотностью не менее 300 г/м2.
  • Краевые и прижимные алюминиевые рейки для фиксации на парапетах.
  • Водосточные воронки с электроподогревом и листвоуловителями.

Таблица 1. Расход материалов и ориентировочная стоимость на 100 м2

Материал Ед. изм. Расход на 100 м2 Цена за ед. (руб)
ПВХ-мембрана (1.5 мм) м2 115 (с нахлестом) 850 97 750
Утеплитель XPS (100 мм) м3 10.5 6200 65 100
Пароизоляция м2 110 120 13 200
Крепеж телескопический шт. 600 15 9 000
Геотекстиль м2 120 75 9 000

Комплект инструментов для профессионального монтажа

Качественное выполнение соединений невозможно без использования специализированного оборудования. Инструментарий подбирается исходя из выбранного типа гидроизоляционного покрытия.

  • Промышленный строительный фен с регулировкой температуры до 600°C.
  • Автоматическая сварочная машина для длинных прямолинейных швов (рекомендуется аренда).
  • Газовая горелка с длинным соплом для наплавляемых битумных рулонов.
  • Силиконовые и стальные прикаточные валики разной ширины.
  • Кровельный нож со сменными лезвиями крючковидной формы.
  • Ударный аккумуляторный шуруповерт с набором длинных бит.
  • Лазерный нивелир и правило длиной 2.5 метра для контроля уклонов.
  • Щетка с жестким синтетическим ворсом для нанесения праймеров.

Таблица 2. Инструменты для устройства кровли

Инструмент Назначение Обязательно/Желательно Цена аренды/покупки (руб)
Строительный фен Сварка швов ПВХ-мембраны Обязательно 35 000
Газовая горелка Наплавление битума Обязательно (для битума) 4 500
Прикаточный валик Уплотнение шва Обязательно 1 800
Лазерный уровень Разметка разуклонки Обязательно 7 000
Сварочный автомат Скорость и качество шва Желательно 5 000 / сутки

Подготовка несущего основания

Первичный этап работ включает в себя тщательную ревизию поверхности, будь то монолитное железобетонное перекрытие, профилированный стальной лист или деревянный настил. С поверхности удаляются все наплывы бетона, остатки строительного мусора и пыль, которые могут повредить пароизоляционный слой. Если основание имеет значительные перепады высот, выполняется предварительная выравнивающая стяжка. Особое внимание уделяется защите фасада здания: при использовании газовых горелок или битумных мастик стены закрываются защитной пленкой во избежание попадания капель расплава. Все инженерные коммуникации, выходящие на крышу (вентиляционные шахты, дымоходы), должны быть надежно закреплены до начала укладки пирога.

Технология подготовки поверхности к укладке

Проверка готовности основания к монтажу — критический момент, определяющий адгезию и отсутствие вздутий в будущем. Влажность бетонного основания не должна превышать 4-5%, что проверяется гигрометром или простым тестом с полиэтиленовой пленкой, оставленной на сутки. При работе с наплавляемыми материалами поверхность обязательно покрывается битумным праймером в два слоя, причем второй слой наносится только после полного высыхания первого «на отлип». Если монтируется ПВХ-мембрана на бетон, укладывается разделительный слой из геотекстиля, который защищает полимер от прямого контакта с агрессивной щелочной средой бетона и предотвращает механические повреждения.

Пошаговая инструкция по монтажу кровельного пирога

Соблюдение последовательности действий гарантирует герметичность и долговечность конструкции. Каждый этап имеет свои временные рамки и технологические нюансы.

  1. Укладка пароизоляции: Рулоны раскатываются с нахлестом 100 мм, все стыки тщательно проклеиваются двухсторонним скотчем или свариваются. Время: 3-4 часа.
  2. Монтаж теплоизоляции: Плиты утеплителя укладываются в два слоя с обязательной разбежкой швов (не менее 200 мм), чтобы исключить мостики холода. Время: 1-2 дня.
  3. Формирование разуклонки: С помощью клиновидного утеплителя или керамзита создается уклон 1.5–3% в сторону воронки. Время: 1 день.
  4. Устройство стяжки: При использовании керамзита заливается цементно-песчаная армированная стяжка толщиной 40-50 мм. Время: 1 день + время созревания бетона.
  5. Монтаж гидроизоляционного ковра: ПВХ-мембрана сваривается горячим воздухом (температура 450-550°C), битумные материалы наплавляются горелкой. Время: 2-3 дня.
  6. Оформление примыканий: Гидроизоляция заводится на парапет на высоту не менее 300 мм и фиксируется прижимной планкой. Время: 1 день.
  7. Установка воронки и аэраторов: Монтаж водоприемных чаш в самых низких точках и установка флюгарок для вывода влаги из утеплителя. Время: 5 часов.
  8. Проверка герметичности: Визуальный осмотр и механическая проверка швов пробником, при возможности — залив кровли водой на 24 часа. Время: 1 день.

Пример из личного опыта: При укладке пароизоляции на одном из объектов мы пренебрегли проклейкой примыканий к парапету, посчитав, что прижим утеплителем будет достаточным. Через год в утеплителе накопился конденсат, который начал просачиваться через плиту перекрытия. Пришлось вскрывать край кровли и переделывать узел. Теперь герметизация пароизоляции у нас — приоритет номер один.

Технологические нюансы и температурный режим

Правильный расчет угла наклона в пределах 1.5–3% является залогом отсутствия застойных зон, так называемых «линз», которые ускоряют старение кровельного материала. Температурный режим при работе с ПВХ-мембранами требует особого внимания: при температуре ниже -15°C материал теряет эластичность, а при высокой влажности или тумане качество сварного шва резко падает из-за образования микропор. Деформационные швы в основании должны дублироваться в кровельном пироге с использованием эластичных вставок, чтобы компенсировать линейные расширения здания. Узлы прохода коммуникаций (труб, кабелей) оформляются специальными фасонными элементами — «юбками», которые привариваются к основному ковру.

Пример из личного опыта: Во время монтажа разуклонки из керамзита мы столкнулись с тем, что сухой материал «гулял» под ногами, мешая ровной укладке утеплителя. Решением стало проливание керамзита «цементным молочком» — это создало тонкую корку, которая зафиксировала гранулы и позволила идеально вывести плоскость уклона.

Распространенные ошибки новичков

Нарушение технологии часто приводит к печальным последствиям, которые проявляются в первый же сезон эксплуатации. Знание этих ошибок поможет избежать дорогостоящего ремонта.

  1. Недостаточный уклон, приводящий к постоянному нахождению воды на кровле.
  2. Отсутствие или некачественная проклейка пароизоляционного слоя.
  3. Монтаж воронки выше уровня гидроизоляционного слоя (образование лужи вокруг воронки).
  4. Пережог битумного материала при наплавлении, что разрушает его структуру.
  5. Использование несовместимых материалов (например, укладка ПВХ-мембраны напрямую на битум или пенополистирол без разделителя).

Последствия таких действий включают в себя протечки, промерзание потолков, гниение минераловатного утеплителя и потерю несущей способности деревянных элементов конструкции.

Расчет стоимости и экономическая эффективность

Цена плоской кровли складывается из стоимости материалов, аренды оборудования и оплаты труда квалифицированных рабочих. Самостоятельный монтаж позволяет сэкономить до 40% бюджета, но требует покупки или аренды дорогостоящего фена или горелки.

Таблица 3. Сметный расчет для дома 100 м2 (средние цены)

Статья расходов С мастером (руб) Своими руками (руб) Экономия (руб)
Материалы (ПВХ-система) 220 000 220 000 0
Стоимость работ 150 000 0 150 000
Аренда инструмента 0 15 000 -15 000
Доставка и расходники 15 000 15 000 0
385 000 250 000 135 000

Уход и правила эксплуатации после завершения

Регулярное обслуживание продлевает срок службы кровли до 30-50 лет. Основное внимание следует уделять системе водоотвода: воронки необходимо очищать от листвы, хвои и мусора как минимум дважды в год — весной и осенью. После зимнего периода рекомендуется проводить осмотр швов и мест примыканий к парапетам на предмет механических повреждений льдом. Если кровля эксплуатируемая (используется как терраса), важно следить за целостностью защитного покрытия (плитки, декинга), чтобы не допустить точечного продавливания гидроизоляции ножками мебели или тяжелыми предметами.

Пример из личного опыта: Один из заказчиков жаловался на течь в середине зимы. Выяснилось, что воронка забилась листвой еще осенью, вода замерзла, образовав ледяную пробку. Талая вода во время оттепели поднялась выше уровня парапета и затекла под гидроизоляцию. После прочистки воронки и установки обогрева проблема исчезла.

Альтернативные варианты конструктивных решений

Выбор конкретного типа кровли зависит от назначения крыши и планируемого бюджета. Традиционная кровля предполагает размещение гидроизоляции поверх утеплителя, в то время как инверсионная система меняет их местами.

Таблица 4. Сравнение типов плоских кровель

Характеристика Классическая Инверсионная Балластная
Расположение ГИ Сверху утеплителя Под утеплителем Сверху, под грузом
Сложность монтажа Средняя Высокая Средняя
Долговечность ГИ Средняя Максимальная Высокая
Возможность террасы Ограничена Идеально Да
Ремонтопригодность Высокая Низкая Средняя

Скатная крыша выигрывает в плане естественного схода снега, однако плоская кровля вне конкуренции, когда требуется организовать зону отдыха на ограниченном участке земли.

Часто задаваемые вопросы (FAQ)

Какая кровля в итоге дешевле?
Самым бюджетным вариантом остается наплавляемая битумная кровля в два слоя. Однако, если учитывать срок службы и затраты на ремонт, ПВХ-мембрана оказывается выгоднее на дистанции в 15-20 лет.

Сколько служит ПВХ-мембрана?
При правильном монтаже и отсутствии механических повреждений срок службы качественной мембраны (например, Технониколь или аналоги) составляет от 30 до 50 лет.

Можно ли делать плоскую крышу на деревянном доме?
Да, это возможно. В этом случае основанием служит настил из ОСП или ЦСП, а в качестве гидроизоляции чаще всего выбирают ПВХ-мембрану с механическим креплением, так как она имеет малый вес и не требует использования открытого огня.

Как найти течь, если она появилась?
На плоской кровле место протечки в помещении часто не совпадает с местом повреждения ковра. Поиск осуществляется методом визуального осмотра швов, применения вакуумных насосов для проверки стыков или использования электро-векторного картирования.

Нужно ли чистить снег зимой?
Если проект выполнен с учетом снеговых нагрузок, чистить снег необязательно. Более того, слой снега служит дополнительным утеплителем. Уборка требуется только в случае аномальных снегопадов, превышающих расчетные значения, или при необходимости эксплуатации террасы.

Соблюдение мер безопасности при работе на высоте является обязательным: использование страховочных привязей, ограждение периметра и работа в спецобуви с нескользящей подошвой уберегут от травм в процессе монтажа.
