Газификация частного дома: этапы, материалы и стоимость подключения

Мечтаете провести газ в частный дом? Узнайте реальные сроки, стоимость и секреты экономии. Пошаговая инструкция по газификации участка ждет вас здесь!

Подключение частного домовладения к центральной газовой магистрали является сложным техническим процессом, требующим четкого соблюдения юридических и строительных норм. Газификация участка позволяет значительно снизить затраты на отопление по сравнению с электричеством, однако первичные вложения могут составлять от 150 до 400 тысяч рублей в зависимости от региона и удаленности трубы. Сроки реализации проекта варьируются от трех месяцев до года, что обусловлено длительностью согласования документации и проведения монтажных работ. Правильно выполненная газификация участка обеспечивает автономность и комфорт проживания в загородном доме на десятилетия вперед.

Предварительный анализ и планирование работ

Оценка сложности предстоящего процесса начинается с определения расстояния до ближайшего газопровода и его пропускной способности. Если труба находится далее 200 метров, стоимость техприсоединения возрастает в разы, а процедура усложняется. Базовые навыки владельца должны включать умение работать с проектной документацией и контролировать подрядчиков, так как основные этапы выполняются лицензированными специалистами. Оптимальное время для подачи заявки — ранняя весна, чтобы успеть завершить все земляные и монтажные работы до начала отопительного сезона. Средний срок прохождения всех инстанций составляет 6–9 месяцев, включая получение технических условий и финальный пуск газа.

Комплектация материалами для газовой сети

Для создания надежной системы газоснабжения используются специализированные материалы, соответствующие государственным стандартам. Внешняя сеть, прокладываемая под землей, монтируется из полиэтиленовых труб низкого давления (ПНД), которые не подвержены коррозии. Внутренняя разводка по дому и цокольный ввод выполняются исключительно из стальных труб с обязательной покраской для защиты от внешних воздействий. Расход материалов зависит от площади дома и удаленности точек потребления; в среднем на дом 100 кв. м требуется около 20–30 метров внутренней трубы.

  • Полиэтиленовая труба ПЭ 100 SDR 11 для подземной прокладки.
  • Стальная водогазопроводная труба (ВГП) для фасадных и внутренних работ.
  • Газовый счетчик с термокорректором для установки на улице или в помещении.
  • Шаровые краны для газа с желтой ручкой (муфтовые или фланцевые).
  • Сильфонная подводка для подключения котла и плиты.
  • Газовый шкаф (ГРПШ) при необходимости понижения давления.
  • Изолирующие соединения (ИС) для защиты от блуждающих токов.
  • Сигнальная лента «Осторожно, ГАЗ» для укладки в траншею.

Таблица 1. Перечень материалов для газификации и ориентировочные цены

Наименование материала Количество (пример) Расход на м2/объект Цена за ед. (руб.)
Труба ПНД d63 мм 20 м По замеру участка 180 3 600
Труба стальная d25 мм 15 м По проекту дома 450 6 750
Счетчик газа ВК-G4 1 шт. 1 на ввод 5 500 5 500
Кран газовый 3/4″ 3 шт. На каждую точку 850 2 550
Сигнализатор загазованности 1 компл. В котельную 4 200 4 200

Техническое оснащение для монтажа

Проведение работ по газификации требует использования как ручного инструмента, так и тяжелой спецтехники. Для рытья траншей целесообразно заказать аренду мини-экскаватора, что значительно ускорит процесс подготовки грунта. Профессиональное оборудование, такое как аппарат для электромуфтовой сварки ПНД-труб или сварочный инвертор для стали, обычно привозят с собой монтажные бригады. Владельцу участка может понадобиться базовый набор для сопутствующих работ по подготовке помещений и фиксации креплений.

  • Газовый ключ (первый и второй номера) для монтажа резьбовых соединений.
  • Перфоратор с бурами по бетону для прохода через стены.
  • Уровень строительный для соблюдения уклона горизонтальных участков.
  • Набор гаечных ключей для установки арматуры.
  • Штыковая и совковая лопаты для доработки траншеи вручную.
  • Болгарка (УШМ) для резки стальных труб.
  • Малярный инструмент для окрашивания надземного газопровода.

Таблица 2. Сравнительная таблица инструментов (покупка vs аренда)

Инструмент Назначение Обязательно/Желательно Покупка (руб.) Аренда (руб./сут)
Мини-экскаватор Рытье траншеи Желательно 2 500 000 15 000
Сварочный аппарат ПНД Сварка труб в траншее Обязательно 85 000 3 000
Лазерный осепостроитель Разметка трассы Желательно 7 000 500
Трамбовка бензиновая Уплотнение подушки Обязательно 45 000 2 500
Детектор утечек газа Проверка соединений Обязательно 3 500 400

Обустройство котельной и подготовка здания

Помещение, где будет установлен газовый котел, должно соответствовать жестким требованиям безопасности. Необходимо полностью очистить место под котельную от легковоспламеняющихся предметов и строительного мусора. Стены в месте монтажа оборудования следует защитить негорючими материалами, например, листами ЦСП или керамической плиткой. Важно обеспечить свободный доступ специалистов к будущим узлам ввода и местам установки счетчика. Если котел монтируется в отдельном помещении, в нем обязательно должно быть окно с форточкой для естественного освещения и аварийного сброса давления.

Земляные работы и формирование основания

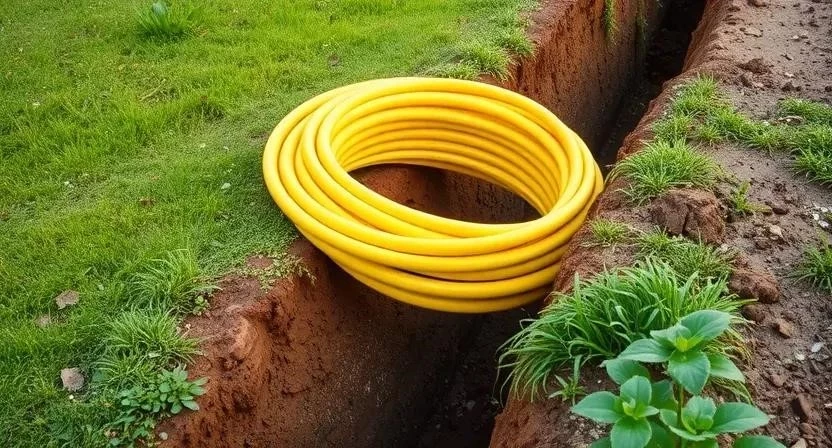

Трасса прохождения трубы размечается на участке согласно утвержденному проекту с учетом охранных зон других коммуникаций. Рытье траншеи производится на глубину не менее 0,8–1,0 метра, чтобы исключить механическое повреждение трубы при обработке почвы. Дно траншеи тщательно выравнивается и освобождается от крупных камней, которые могут повредить пластик. Обязательным этапом является укладка песчаной подушки толщиной 10–15 см, которая служит амортизатором. После проверки готовности основания и замера глубины можно приступать к раскатке трубы.

Алгоритм реализации подключения

Процесс газификации разбит на последовательные этапы, каждый из которых завершается подписанием промежуточных актов или получением разрешений.

  1. Подача заявки в ГРО или через Госуслуги. Сбор первичных данных о собственнике и объекте (1–3 дня).
  2. Получение технических условий (ТУ). Документ определяет точку подключения и максимальный часовой расход газа (10–30 дней).
  3. Разработка и согласование проекта газификации. Выполняется проектной организацией на основе ТУ (2–4 недели).
  4. Монтаж внешнего газопровода. Прокладка трубы от распределительной магистрали до границ участка (1–3 месяца).
  5. Установка газового оборудования. Монтаж ГРПШ (при необходимости) и газового счетчика (2–3 дня).
  6. Прокладка внутренней сети. Монтаж стальных труб по фасаду дома и внутри помещений до точек потребления (3–5 дней).
  7. Установка и подключение котла/плиты. Физическое соединение приборов с газопроводом (1 день).
  8. Оформление исполнительной документации. Сбор всех актов выполненных работ и сертификатов на материалы (2 недели).
  9. Проверка герметичности и опрессовка. Испытание системы повышенным давлением воздуха (1 день).
  10. Инспекция газовой службы. Выезд инспектора для проверки соответствия монтажа проекту (10 дней).
  11. Пуск газа. Фактическая врезка в магистраль и первый запуск оборудования (1 день).

Таблица 3. Пошаговый план-график реализации проекта

Этап Время исполнения Особенности
Получение ТУ и договор До 30 дней Требуется паспорт и выписка из ЕГРН
Проектирование 20–40 дней Нужен выезд инженера на замеры
Строительно-монтажные работы 15–60 дней Зависит от длины трассы
Приемка и технадзор 10–20 дней Проверка вентиляции и заземления
5–10 дней Финальный этап перед пуском

Личный опыт: При разработке проекта я настоял на том, чтобы счетчик установили внутри дома в кухонном шкафу. Это позволило избежать покупки дорогого термокорректора и защитило прибор от перепадов температуры, хотя проектировщик сначала предлагал вынести его на фасад.

Технологические требования и нормативы

Вентиляция в котельной должна обеспечивать трехкратный обмен воздуха в час, что требует наличия вытяжного канала определенного сечения. Монтажные работы с полиэтиленовыми трубами допускается проводить при температуре не ниже -15 градусов, иначе материал становится хрупким. Расстояние от газопровода до фундамента дома должно составлять не менее 2 метров, а до забора — не менее 1 метра. Важно следить за совместимостью материалов: переход со стальной трубы на полиэтиленовую выполняется только через специальные неразъемные соединения (НСПС).

Личный опыт: Во время проверки инспектор обратил внимание на отсутствие окраски стальной трубы в месте ее прохода через стену. Пришлось срочно докупать краску и прокрашивать гильзу, так как без этого акт готовности не подписывали.

Распространенные нарушения при монтаже

Ошибки при газификации могут привести к отказу в пуске газа или аварийным ситуациям в будущем.

  1. Самостоятельная сварка труб. Газопроводы имеют право варить только аттестованные специалисты с клеймом НАКС.
  2. Недостаточная глубина траншеи. Укладка трубы выше уровня промерзания без утепления или на глубину менее 0,8 м.
  3. Отсутствие футляров. Проход трубы через стены без стальных гильз, что ведет к повреждению изоляции.
  4. Использование несертифицированных шлангов. Применение обычных водяных гибких подводок вместо газовых сильфонных.
  5. Нарушение норм вентиляции. Отсутствие приточного клапана или заниженное сечение вытяжки в помещении с котлом.

Личный опыт: Сосед решил сэкономить и нанял случайную бригаду для рытья траншеи. В итоге они повредили электрический кабель, идущий к бане, так как не сверились с планом коммуникаций. Всегда требуйте топосъемку перед началом земляных работ.

Экономические показатели газификации

Таблица 4. Смета расходов на газификацию (варианты исполнения)

Статья расходов Эконом (руб.) Стандарт (руб.) Премиум (руб.)
Проектные работы 15 000 25 000 45 000
Материалы и трубы 40 000 70 000 120 000
Газовый котел 35 000 85 000 180 000
Монтажные работы 50 000 90 000 150 000
140 000 270 000 495 000

Эксплуатация и регламентное обслуживание

После успешного пуска газа владелец обязан заключить договор на ежегодное техническое обслуживание (ТО) внутридомового оборудования. Проверка герметичности соединений должна проводиться специалистом не реже одного раза в год с использованием мыльной эмульсии или электронного течеискателя. Срок службы стальных труб составляет около 30–40 лет, а полиэтиленовых — более 50 лет. Газовый котел требует чистки горелок и проверки автоматики безопасности перед каждым отопительным сезоном.

Сравнение технологий отопления

При отсутствии возможности быстрого подключения к магистрали рассматриваются альтернативные источники энергии. Электрическое отопление проще в монтаже, но обходится в 4–6 раз дороже в эксплуатации. Сжиженный газ (пропан-бутан) из баллонов или газгольдера требует регулярной заправки и установки дополнительного оборудования для испарения топлива. Магистральный газ остается самым дешевым и экологичным вариантом для постоянного проживания, несмотря на высокую стоимость входа.

Часто задаваемые вопросы (FAQ)

Сколько времени занимает газификация от заявки до пуска газа?
В среднем процесс длится от 4 до 9 месяцев. Основное время уходит на согласование проекта и ожидание очереди на врезку в основную магистраль.

Можно ли сэкономить на проекте газификации?
Экономия возможна при выборе типового проекта, если планировка дома позволяет. Также можно самостоятельно закупить сертифицированные материалы по списку из спецификации.

Какие документы нужны для подачи заявки?
Потребуются паспорт собственника, выписка из ЕГРН на землю и дом, ситуационный план участка и расчет планируемого максимального часового расхода газа.

Что такое социальная газификация и кто имеет на нее право?
Это бесплатное подведение газовой трубы до границ земельного участка в уже газифицированных населенных пунктах. Право имеют владельцы жилых домов в СНТ и деревнях.

Можно ли перенести газовый котел в другое помещение?
Да, но это потребует внесения изменений в проект газификации, проведения новых монтажных работ и повторной приемки системы инспектором.

Кто имеет право проводить сварочные работы на газопроводе?
Только организации, имеющие допуск СРО и лицензию на работу с газовым оборудованием, а сварщики должны иметь действующее удостоверение НАКС.

Сколько стоит установка газового счетчика?
Стоимость самого прибора составляет 4–7 тысяч рублей, работа по его монтажу в рамках общего проекта обходится в 3–5 тысяч рублей.

Что делать, если ГРО отказывает в подключении?
Необходимо получить официальный письменный отказ с указанием причины (например, отсутствие технической возможности). После этого можно обратиться в ФАС или подать заявку на включение в программу развития газоснабжения.
