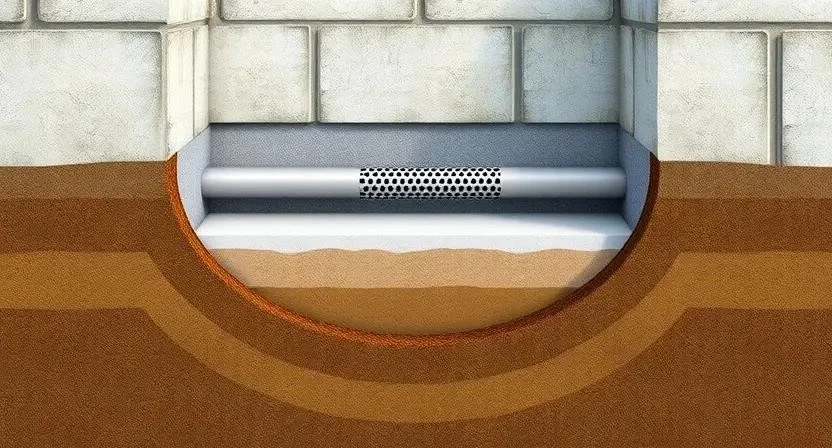

Избыточная влага в почве приводит к подтоплению подвала и постепенному разрушению бетонного основания. Обустройство системы водоотвода требует средних физических затрат, а время выполнения работ зависит от площади застройки. Дренаж фундамента: надежная защита дома на долгие годы обеспечивается правильным подбором материалов и соблюдением уклонов. Грамотный подход к монтажу исключает риск деформации стен и появления плесени.
Перед началом работ необходимо провести инженерно-геологические изыскания для определения уровня грунтовых вод (УГВ). Это позволяет выбрать тип системы и глубину заложения труб. Мастер должен владеть основами земляных работ и уметь пользоваться электроинструментом. В зависимости от объема, монтаж может занять от нескольких дней до двух недель. Оптимальным временем для проведения земляных работ считается период с конца лета по осень.
Для создания эффективной системы используются специализированные комплектующие. Правильный подбор материалов гарантирует, что дренаж вокруг фундамента будет функционировать десятилетиями.
- Перфорированные дренажные трубы
- Геотекстиль (фильтрующий)
- Щебень или гравий
- Кварцевый песок
- Смотровые колодцы
- Накопительный дренажный колодец
- Фитинги для соединений
- ПВХ-трубы для ливневки
Ориентировочные цены зависят от производителя и региона закупки. Расход материалов рассчитывается исходя из общей длины траншеи.
| Материал | Характеристики | Ед. изм. | Расход на 1 м.п. | Цена за ед. | Общая стоимость (пример) |
|---|---|---|---|---|---|
| Труба дренажная | Перфорированная, 110 мм | м.п. | 1.1 | 150 руб. | 165 руб. |
| Геотекстиль | Иглопробивной, 150 г/м2 | м2 | 2.5 | 60 руб. | 150 руб. |
| Щебень | Фракция 20-40 мм | м3 | 0.15 | 2500 руб. | 375 руб. |
| Песок | Кварцевый, мытый | м3 | 0.1 | 1200 руб. | 120 руб. |
| Колодец смотровой | Пластиковый, 300 мм | шт. | 0.1 | 3000 руб. | 300 руб. |
Инструментарий подбирается исходя из сложности грунта и объема выемки. Для большинства этапов достаточно ручного труда, но при больших объемах рекомендуется аренда экскаватора.
- Штыковая лопата — для выемки грунта
- Совковая лопата — для перемещения песка и щебня
- Кирка — для твердых слоев почвы
- Тачка — для транспортировки материалов
- Рулетка — для разметки траншей
- Строительный уровень — для контроля уклона
- Трамбовка — для уплотнения подушки
- УШМ — для резки пластиковых труб
- Строительный нож — для раскроя геотекстиля
Очистка территории вокруг цоколя производится путем удаления кустарников, деревьев и временных построек. Важно заранее спланировать место для складирования выемки грунта и привозных материалов, чтобы не загромождать проходы. Прилегающие участки защищаются от загрязнения. Организуется схема вывоза лишнего грунта и строительного мусора с участка.
Сначала стены фундамента очищаются от налипшей земли и остатков старой гидроизоляции. После этого проводится тщательный осмотр бетона на наличие трещин и дефектов. При обнаружении повреждений выполняется их локальный ремонт. На поверхность наносится обмазочная или оклеечная гидроизоляция для защиты бетона от воды. Проверяется общий уклон поверхности для обеспечения естественного стока воды от здания.
Выполняя монтаж, придерживайтесь строгой последовательности действий. Это позволит создать надежную систему, где каждый элемент работает на отвод грунтовых вод.
- Разметка траншеи. Определяется расстояние от фундамента и ширина выемки. (2-4 часа)
- Выемка грунта. Копается траншея ниже уровня промерзания с соблюдением уклона. (2-5 дней)
- Устройство песчаной подушки. Насыпается слой песка и тщательно трамбуется. (1 день) Из личного опыта: ручная трамбовка песчаного слоя оказалась слишком медленной; аренда виброплиты ускорила этот этап в три раза.
- Укладка геотекстиля. Материал стелется с запасом для последующего заворачивания. (4-6 часов) В одном из моих проектов я допустил ошибку, недостаточно наложив края геотекстиля друг на друга, из-за чего через два года труба забилась илом.
- Отсыпка щебня. Формируется первый фильтрующий слой. (1 день)
- Укладка дренажных труб. Трубы соединяются фитингами, соблюдается уклон, перфорация направляется вниз. (1 день) Использование лазерного уровня вместо обычного помогло мне избежать критической ошибки с обратным уклоном на одном из участков.
- Установка смотровых колодцев. Монтируются в точках поворота и через определенные интервалы. (1 день)
- Засыпка труб щебнем. Формируется второй слой гравия над трубой. (1 день)
- Заворачивание геотекстиля. Края ткани соединяются сверху, образуя «кокон». (4-6 часов)
- Засыпка траншеи. Сверху укладывается песок и возвращается грунт. (1 день)
- Монтаж накопительного колодца. Организуется сброс воды в колодец или ливневку. (1 день)
- Тестирование. Проверяется пропускная способность системы путем залива воды. (2-3 часа)
| Этап работ | Время выполнения | Особенности |
|---|---|---|
| Разметка и копка | 3-6 дней | Соблюдение уклона 2-3% |
| Подготовка основания | 1-2 дня | Тщательная трамбовка песка |
| Монтаж фильтра и труб | 2 дня | Герметичность соединений |
| Установка колодцев | 1 день | Вертикальность стенок |
| Засыпка и финиш | 2 дня | Послойное уплотнение |
Важно учитывать погодные условия: земляные работы лучше проводить в сухую погоду, чтобы избежать обрушения стенок траншеи. Критически не менее важно соблюдать уклоны, иначе вода будет застаиваться в трубах, что приведет к их заиливанию. Необходимо проверять совместимость выбранной гидроизоляции с материалом фундамента. Все элементы системы должны быть плотно соединены с помощью фитингов для исключения протечек.
Часто встречаются ошибки, которые делают устройство дренажа фундамента бесполезным. Чтобы избежать этого, обратите внимание на следующие моменты:
- Неправильный расчет уклона, приводящий к застою воды.
- Недостаточная глубина заложения труб (выше уровня промерзания).
- Отсутствие или неправильная укладка геотекстиля, что ведет к засорению системы.
- Использование дешевых, неперфорированных или хрупких труб.
- Игнорирование гидроизоляции стен фундамента.
- Редкое расположение смотровых колодцев, затрудняющее чистку.
- Отсутствие общего коллектора или определенного места сброса воды.
Завершив работы, необходимо обеспечить правильную эксплуатацию системы. Требуется периодическая проверка смотровых колодцев на предмет засорения. При необходимости выполняется промывка труб под давлением. Также контролируется состояние ливневой канализации. Срок службы системы при правильном уходе составляет несколько десятилетий. После работ рекомендуется восстановить газон или сделать отмостку.
В зависимости от особенностей участка применяют разные методы защиты фундамента от воды. Кольцевой дренаж обхватывает дом по периметру, пластовый укладывается широким слоем, а глубинный работает с нижними горизонтами вод. Ливневая канализация служит дополнением для сбора дождевой воды с крыши. Существуют варианты без щебня с применением геокомпозитов, что упрощает монтаж.
| Вид дренажа | Эффективность | Стоимость | Сложность реализации |
|---|---|---|---|
| Кольцевой | Высокая | Средняя | Средняя |
| Пластовый | Средняя | Высокая | Высокая |
| Глубинный | Очень высокая | Высокая | Очень высокая |
| Ливневка | Специфическая | Низкая | Низкая |
| Геокомпозит | Средняя | Средняя | Низкая |
Ответы на часто задаваемые вопросы помогают лучше понять технологию дренажа дома.
Обязателен ли дренаж для каждого дома?
Нет, он необходим при высоком уровне грунтовых вод, глинистых почвах или сильном подтоплении.
На каком расстоянии от фундамента делать дренаж?
Обычно траншея располагается на расстоянии 30-50 см от стены цоколя.
Какова оптимальная глубина дренажной траншеи?
Глубина зависит от УГВ, но чаще всего она должна быть ниже уровня подошвы фундамента или ниже глубины промерзания.
Можно ли обойтись без геотекстиля?
Не рекомендуется, так как без него щебень и трубы быстро забьются частицами почвы.
Какой щебень лучше использовать для дренажа?
Подходит гранитный или гравийный щебень фракции 20-40 мм, который не подвержен разрушению.
Как часто нужно чистить дренажную систему?
Проверку колодцев следует проводить раз в год, промывку — раз в 2-5 лет.
Что делать, если нет места для дренажного колодца?
Использовать принудительный сброс воды с помощью насоса в общую канаву или ливневку.
Можно ли сделать дренаж, если дом уже построен?
Да, устройство пристенного дренажа возможно на любом этапе эксплуатации здания.
В чем отличие пристенного дренажа от кольцевого?
Пристенный располагается вплотную к фундаменту, кольцевой — на большем удалении, собирая воду с участка.
Каковы признаки проблем с дренажом?
Появление сырости в подвале, плесень на стенах цоколя, застой воды вокруг дома после дождей.
| Статья расходов | Своими руками (руб.) | С мастером (руб.) | Экономия (руб.) |
|---|---|---|---|
| Материалы | 15 000 | 15 000 | 0 |
| Аренда техники | 5 000 | 5 000 | 0 |
| Работа по монтажу | 0 | 25 000 | 25 000 |
| Расходные материалы | 2 000 | 2 000 | 0 |
| 22 000 | 47 000 | 25 000 |
