Объединение санузла: пошаговый гид по перепланировке и согласованию

Мечтаете о просторном санузле? Расскажем, как объединение ванной и туалета сэкономит место. Пошаговый план, стоимость и все тонкости законного оформления.

Объединение ванной и туалета позволяет увеличить полезную площадь помещения и оптимизировать пространство. Средний срок реализации такого проекта составляет от двух месяцев до полугода. Стоимость работ варьируется от 50 до 300 тысяч рублей в зависимости от сложности. Данный объединение санузла: пошаговый гид по перепланировке и согласованию описывает все технические и юридические аспекты. Грамотный подход исключает риск штрафов и протечек.

Объединение санузла: пошаговый гид по перепланировке и согласованию

Юридические аспекты: перепланировка и переустройство

Законодательство разделяет понятия перепланировки и переустройства. Перепланировка подразумевает изменение конфигурации помещения путем сноса или возведения перегородок, что напрямую влияет на технический паспорт объекта. Переустройство касается замены сантехнического оборудования, замены труб или установки новой вентиляции без изменения границ комнат. Согласование требуется в обоих случаях, если затрагиваются инженерные сети или несущие конструкции. Отсутствие официального разрешения делает изменения незаконными, что может привести к предписанию вернуть всё в исходное состояние.

Нормативы и ограничения при объединении

Существуют строгие правила, регулируемые жилищным кодексом и строительными нормами. Запрещено расширять «мокрые зоны» за счет жилых комнат или кухонь. Нельзя сносить или даже частично повреждать несущие стены без усиления конструкции. Категорически запрещен демонтаж или перекрытие общедомовых вентиляционных шахт. Перенос сантехники должен осуществляться с соблюдением уклонов канализации, чтобы избежать засоров. Нарушение этих норм делает узаконивание проекта невозможным.

Процесс официального согласования

  1. Анализ возможности реализации. Специалист изучает технический паспорт БТИ и проверяет стены на предмет несущей способности. На этом этапе определяется, можно ли объединить санузел без нарушения норм.
  2. Подготовка документации. Владелец собирает пакет бумаг для подачи в соответствующие инстанции.
  3. Создание проекта. Проектная организация разрабатывает детальный план с расчетами по гидроизоляции и схемами коммуникаций.
  4. Получение разрешения. Документы подаются в администрацию или жилищную инспекцию. Срок рассмотрения обычно занимает от 30 до 45 дней. Причиной отказа может стать нарушение правил расположения мокрых зон.
Документ Назначение Обязательность
Технический паспорт БТИ Фиксация текущей планировки Обязательно
Выписка из ЕГРН Подтверждение права собственности Обязательно
Заявление о перепланировке Официальный запрос на изменения Обязательно
Проект перепланировки Техническое обоснование работ Обязательно
Согласие всех собственников Юридическое одобрение жильцов Обязательно

Ресурсы для проведения работ

Для качественного результата необходим полный комплект материалов. Основной упор делается на влагостойкие компоненты и надежную сантехнику.

Материал Расход на м2 Средняя цена за ед. Применение
Гидроизоляционная мастика 1.5 кг 800 руб/кг Пол и стены (зона ванны)
Керамическая плитка 1.05 м2 1200 руб/м2 Отделка поверхностей
Плиточный клей (влагостойкий) 4 кг 600 руб/мешок Монтаж плитки
Штукатурка цементная 10 кг 400 руб/мешок Выравнивание стен
Трубы полипропилен по факту 150 руб/м Водопровод и канализация

Инструментарий делится на базовый и специализированный. Некоторые позиции выгоднее взять в аренду.

  • Перфоратор — демонтаж перегородок (обязательно).
  • Лазерный уровень — разметка плитки и труб (обязательно).
  • Плиткорез — нарезка керамики (обязательно).
  • Шпатель зубчатый — нанесение клея (обязательно).
  • Шпатель широкий — штукатурные работы (обязательно).
  • Смесительный миксер — замес растворов (желательно).
  • Строительный пылесос — уборка пыли (желательно).
  • Набор ключей сантехнических — монтаж труб (обязательно).

Техническая реализация объединения

Процесс начинается с подготовки. Помещение освобождают от мебели, защищают соседние комнаты пленкой. Из личного опыта: при демонтаже тонкой перегородки в «хрущевке» обнаружились скрытые старые трубы, которых не было на плане, что потребовало оперативной корректировки проекта.

Далее следует основной цикл работ:

  1. Демонтаж перегородки между ванной и туалетом (4-8 часов).
  2. Вынос строительного мусора (4 часа).
  3. Перенос и разводка труб водопровода и канализации (1-2 дня).
  4. Грунтование всех поверхностей (3 часа).

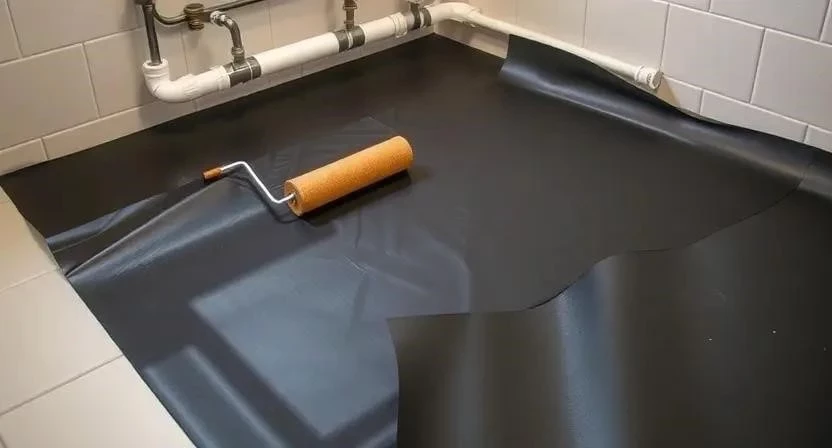

  5. Нанесение первого слоя гидроизоляции на пол и стены (4 часа).
  6. Нанесение второго слоя гидроизоляции после высыхания (4 часа).
  7. Выдержка времени для полного застывания мастики (24-48 часов).
  8. Заливка самовыравнивающегося пола (1 день).
  9. Штукатурка стен по маякам (2 дня).
  10. Укладка плитки на стены и пол (3-5 дней).
  11. Затирка межплиточных швов (1 день).
  12. Установка ванны, унитаза и раковины (1 день).
  13. Монтаж освещения и розеток (4 часа).
  14. Финальная уборка и проверка герметичности (3 часа).

Гидроизоляция выполняется путем нанесения мастики кистью или валиком. Важно заводить слой на стены на высоту 15-20 см. Один из клиентов проигнорировал время высыхания мембраны, что привело к появлению пузырей под плиткой спустя месяц.

При монтаже коммуникаций используются полипропиленовые трубы. Вентиляция должна быть сохранена в рабочем состоянии, при необходимости устанавливается принудительный вытяжной вентилятор.

Выравнивание стен производится цементными смесями. Гипсовые штукатурки в санузлах запрещены из-за высокой гигроскопичности. Применение крупноформатной плитки в совмещенном санузле визуально расширило пространство, но потребовало идеального выравнивания стен лазерным уровнем.

Нюансы и типичные ошибки

Температурный режим при отделке должен быть в пределах +15…+25°C. Повышенная влажность замедляет высыхание штукатурки и клея, что может привести к отслоению плитки. Ошибкой считается использование дешевых герметиков, которые чернеют через полгода. Неправильный уклон канализационной трубы (менее 2-3 см на метр) приводит к постоянным засорам. Для безопасности при работе с электрикой в мокрых зонах обязательно использование УЗО и влагозащищенных розеток (IP44 и выше).

Экономический расчет

Стоимость зависит от выбора материалов и способа реализации.

Статья расходов Своими руками (руб) С мастером (руб) Экономия (руб)
Черновые материалы 15 000 15 000 0
Чистовые материалы 40 000 40 000 0
Демонтаж и вывоз 2 000 10 000 8 000
Сантехнические работы 0 25 000 25 000
Укладка плитки 0 30 000 30 000
57 000 120 000 63 000

Объединение санузла: пошаговый гид по перепланировке и согласованию

Завершение работ и ввод в эксплуатацию

После окончания ремонта необходимо вызвать комиссию для приемки. Специалисты проверяют соответствие выполненных работ утвержденному проекту. По итогам визита выдается акт о завершенной перепланировке. Этот документ является основанием для внесения изменений в технический паспорт БТИ. Только после получения нового паспорта объединение санузла считается полностью законным.

Параметр До объединения (БТИ) После объединения (БТИ)
Кол-во помещений Ванная + Туалет (2 ед) Совмещенный санузел (1 ед)
Площадь Раздельная (напр. 3м2 и 1.5м2) Общая (4.5м2)
Перегородка Присутствует Отсутствует
Статус Исходный Узаконенный
Коммуникации Раздельные выводы Оптимизированный узел

Дизайн и планировка объединенного пространства

Эффективное зонирование позволяет разделить «грязную» и «чистую» зоны. Рекомендуется использовать следующие приемы:

  • Установка инсталляции для унитаза для экономии места.
  • Использование подвесной мебели с фасадами в цвет стен.
  • Выбор светлой цветовой гаммы (белый, бежевый, светло-серый) для расширения пространства.
  • Монтаж душевой кабины с прозрачными стеклянными стенками.
  • Расположение зеркала с контурной подсветкой над раковиной.
  • Применение акцентной плитки в зоне ванны.
  • Установка точечных светильников с влагозащитой по периметру.
  • Использование встроенных ниш для хранения косметики.

Объединение санузла: пошаговый гид по перепланировке и согласованию

Часто задаваемые вопросы

Сколько времени занимает согласование?
Обычно процесс занимает от 1 до 3 месяцев, включая разработку проекта и ожидание ответа от администрации.

Нужен ли проект, если стена не несущая?
Да, проект обязателен для любого изменения конфигурации стен, даже если они выполнены из гипсокартона или пеноблоков.

Что будет, если не узаконить перепланировку?
Владельцу могут выписать штраф, потребовать вернуть помещение в прежний вид через суд, а при продаже квартиры возникнут сложности с ипотекой покупателя.

Можно ли объединить санузел с жилой комнатой?
Нет, это строго запрещено строительными нормами, так как мокрые зоны не должны располагаться над жилыми комнатами соседей снизу.

Можно ли перенести унитаз в другой угол?
Можно, но при условии соблюдения уклона канализационной трубы. В противном случае потребуется установка сололифта (насоса).

Влияет ли объединение на стоимость квартиры?
Законно совмещенный санузел обычно повышает ликвидность и стоимость жилья за счет функциональности.

Нужно ли уведомлять соседей?
Официально уведомлять не обязательно, но рекомендуется предупредить о шумных работах по демонтажу.

Рейтинг
( Пока оценок нет )
Елена Смирнова/ автор статьи

Пишу о сантехнике для ванной: выбор смесителей, душевых систем, ванн и унитазов. Качество по разумной цене.

Понравилась статья? Поделиться с друзьями:
Руландия
Добавить комментарий

;-) :| :x :twisted: :smile: :shock: :sad: :roll: :razz: :oops: :o :mrgreen: :lol: :idea: :grin: :evil: :cry: :cool: :arrow: :???: :?: :!:
